Ausbau Aiblinger Straße

Projektüberblick

Die Gemeinde Feldkirchen-Westerham plant seit 2018 den Ausbau der Aiblinger Straße, um die Verkehrssituation zu verbessern und die Sicherheit für alle Verkehrsteilnehmerinnen und Verkehrsteilnehmer zu erhöhen. Gleichzeitig gilt es die Straße für den hohen Anteil des Schwerverkehrs ins Gewerbe- und Industriegebiet zu ertüchtigen.

Warum ist der Ausbau notwendig?

Die Aiblinger Straße ist eine wichtige Verbindungsstraße innerhalb der Gemeinde und wird täglich von vielen Fahrzeugen genutzt. Bereits seit mehreren Jahren gibt es aus der Bürgerschaft Hinweise auf:

  • hohes Verkehrsaufkommen, mit hohem Anteil an LKWs
  • unübersichtliche Situationen,
  • fehlende oder zu schmale Geh- und Radwege,
  • schwierige Querungsmöglichkeiten,
  • sowie Sicherheitsprobleme insbesondere für Kinder, ältere Menschen und Radfahrende.

Zusätzlich haben technische Untersuchungen gezeigt, dass der bestehende Straßenaufbau in Teilen nicht mehr den heutigen Anforderungen entspricht. Auch die Entwässerung und die Behandlung des Oberflächenwassers müssen modernisiert werden.

Der Ausbau soll deshalb nicht nur die Straße erneuern, sondern den gesamten Straßenraum  sicherer, übersichtlicher und zukunftsfähig gestalten.

Projektziele

Mehr Verkehrssicherheit

  • Sichere Querungsmöglichkeiten schaffen
  • Verbesserungen für Fuß- und Radverkehr
  • Übersichtliche Verkehrsführung
  • Bessere Anbindung an den Bahnhaltepunkt Feldolling

Barrierefreiheit verbessern

  • Barrierefreie Querungsstellen
  • Taktile Leitsysteme
  • Verbesserungen für Menschen mit Mobilitäts- oder Sehbeeinträchtigungen

Infrastruktur modernisieren

  • Erneuerung des Straßenaufbaus
  • Verbesserte Straßenentwässerung
  • Anpassung an aktuelle technische Standards

Fördermöglichkeiten nutzen

  • Berücksichtigung der Anforderungen der Regierung von Oberbayern
  • Ziel: Förderung von 40 % bis 60 % der förderfähigen Kosten

Zukunftsfähige Planung

  • Berücksichtigung künftiger Verkehrsbelastungen
  • Verbesserung der Anbindung an Wohngebiete und den öffentlichen Nahverkehr

Geplante Maßnahmen

Nach aktuellem Planungsstand sind unter anderem folgende Maßnahmen vorgesehen:

  • Ausbau und Verbreiterung der Fahrbahn
  • Beidseitige Geh- und Radwege entlang der Straße (wo Grunderwerb möglich ist)
  • Querungshilfen und Mittelinseln
  • Verbesserungen der Einmündung zur RO 13, einschließlich Querungsmöglichkeiten zum Park-&-RideParkplatz und zum Fußweg Richtung Wäslerring
  • Barrierefreier Zugang zum Bahnsteig Feldolling
  • Anpassung der Straßenbeleuchtung
  • Neue Entwässerungs- und Versickerungsanlagen

Die endgültige Ausführung wird erst nach Abschluss der Planungen und Abstimmungen mit dem Fördergeber festgelegt.

Aktueller Stand (Mai 2026)

Das Projekt befindet sich in der Planungsphase.

Derzeit laufen insbesondere:

  • rechtliche und vergaberechtliche Klärungen,
  • Abstimmungen mit der Regierung von Oberbayern zur Förderfähigkeit,
  • Vorbereitungen für den notwendigen Grunderwerb,
  • sowie die weitere fachliche Bewertung des aktuellen Planungsstandes.

Eine aktualisierte Kostenschätzung liegt seit März 2026 vor.

Der Gemeinderat hat entschieden, den nötigen Grunderwerb voranzubringen.

Aiblinger Str. Projektfortschritt

Projektphasen und Zeitplan

Zeitraum

Projektphase

Inhalt

Status

Februar 2018

Projektstart

Behandlung der Verkehrssituation im Bauausschuss

Abgeschlossen

März 2018

Erste Planungsbeauftragung

Beauftragung des Ingenieurbüros für Grundlagenermittlung und Vorplanung

Abgeschlossen

Oktober 2018

Variantenuntersuchung

Vorstellung erster Ausbauvarianten im Gemeinderat

Abgeschlossen

2018

Bürgerinformation

Informationsveranstaltung mit Anliegern und Bürgerschaft

Abgeschlossen

2019–2021

Weiterführende Untersuchungen

Prüfung Förderfähigkeit, Grunderwerb und technische Rahmenbedingungen

Abgeschlossen

2022

Wiederaufnahme der Planung

Überarbeitung der Ausbauvarianten zur Einhaltung von Förderbedingungen

Abgeschlossen

2023–2024

Grundstücksgespräche

Gespräche zu Grunderwerb und Grundstückstausch

Laufend

2023–2024

Geotechnische Untersuchungen

Baugrundgutachten und technische Voruntersuchungen

Abgeschlossen

2024

2. Förderabstimmung

Abstimmungen mit Regierung von Oberbayern

Laufend

2024

Barrierefreiheit

Abstimmung mit Behindertenbeauftragter des Landkreises Rosenheim

Abgeschlossen

2025

Überarbeitung der Planung

Einarbeitung aller technischen und förderrechtlichen Anforderungen, zusätzliche Straßenbreite erforderlich

Laufend

2025

Verkehrs- und Fachabstimmungen

Abstimmungen mit Polizei, Landratsamt und Fachstellen

Laufend

März 2026

Aktualisierte Kostenschätzung

Vorlage einer belastbaren Kostenschätzung

Abgeschlossen

ab 2026

Weitere Planungsschritte

Rechtliche Klärungen, Grunderwerb und politische Entscheidungen aufgrund neuer Haushaltslage

Geplant

später

Bauausführung

Umsetzung der Maßnahme in Abstimmung mit der Deutschen Bahn (Umleitungsverkehr siehe unten)

Geplant

Kostenübersicht

Nach der aktuellen Kostenschätzung (Stand März 2026) ergeben sich derzeit folgende voraussichtliche Projektkosten:

Kostenbestandteil

Voraussichtliche Kosten

Straßenausbau inkl. Nebenanlagen

ca. 4,85 Mio. €

Grunderwerb inkl. Nebenkosten

ca. 700.000 €

Planungsleistungen

ca. 249.000 €

Gesamtkosten

ca. 5,8 Mio. €

Die endgültigen Kosten können sich im weiteren Planungsverlauf noch verändern.

Hinweise zur Förderung

Die Gemeinde führt laufend Abstimmungen mit der Regierung von Oberbayern zur möglichen Förderung des Projekts.

Nach aktuellem Stand wird eine grundsätzliche Förderfähigkeit gesehen. Eine verbindliche Förderzusage kann jedoch erst später erfolgen.

Die mögliche Förderquote liegt derzeit voraussichtlich zwischen 40 % und 60 % der förderfähigen Kosten.

Ohne Förderung ist das Vorhaben für die Gemeinde Feldkirchen-Westerham derzeit nicht finanzierbar.

Besondere Rahmenbedingungen

Für die weitere Terminplanung muss berücksichtigt werden, dass die Bahnstrecke im Bereich Feldolling nach aktuellem Stand im ersten Halbjahr 2028 verstärkt als Ausweichstrecke genutzt werden soll.

Dadurch könnte es zu deutlich längeren Schließzeiten am Bahnübergang Westerham kommen. Diese Situation wird bei den weiteren Planungen berücksichtigt.

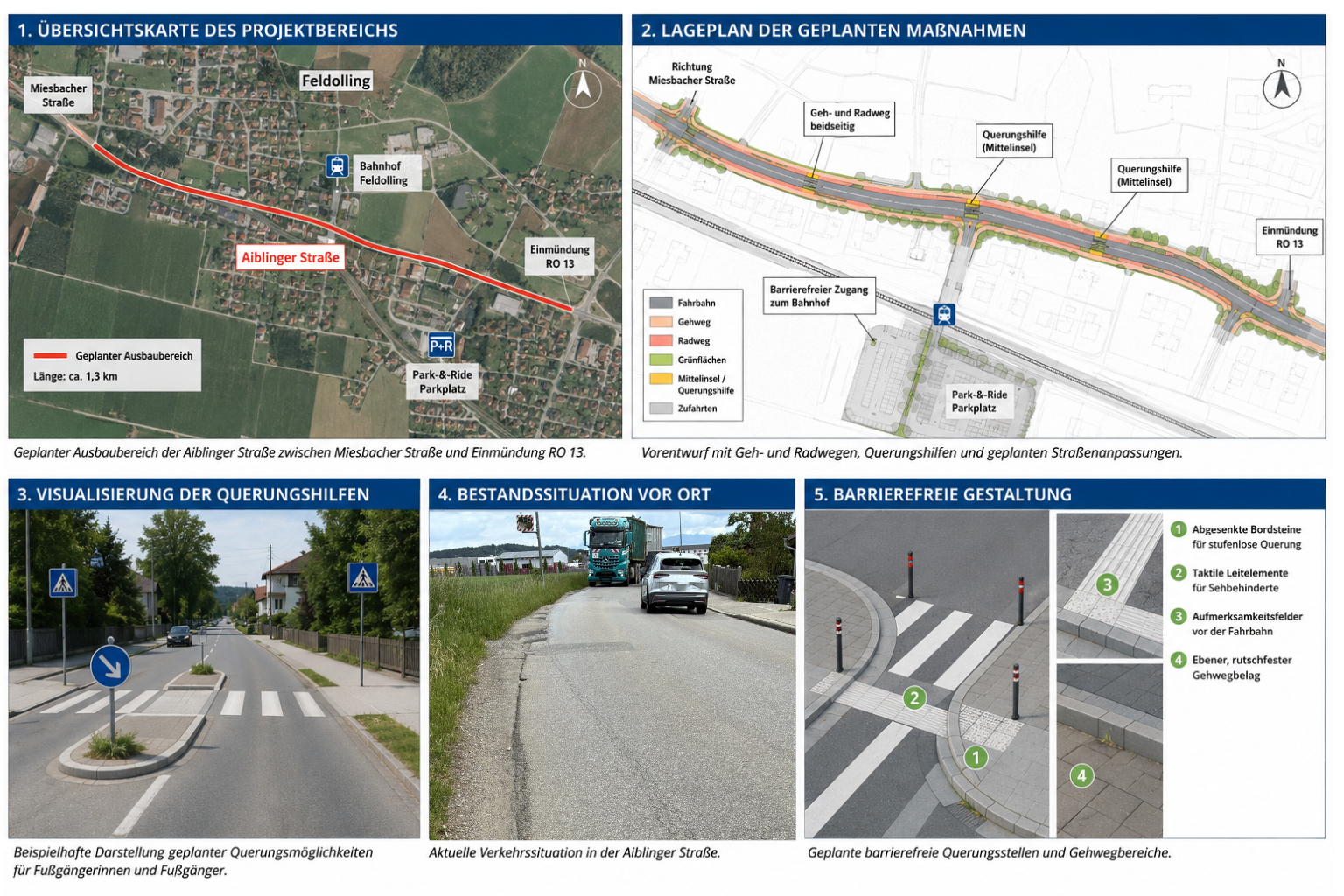

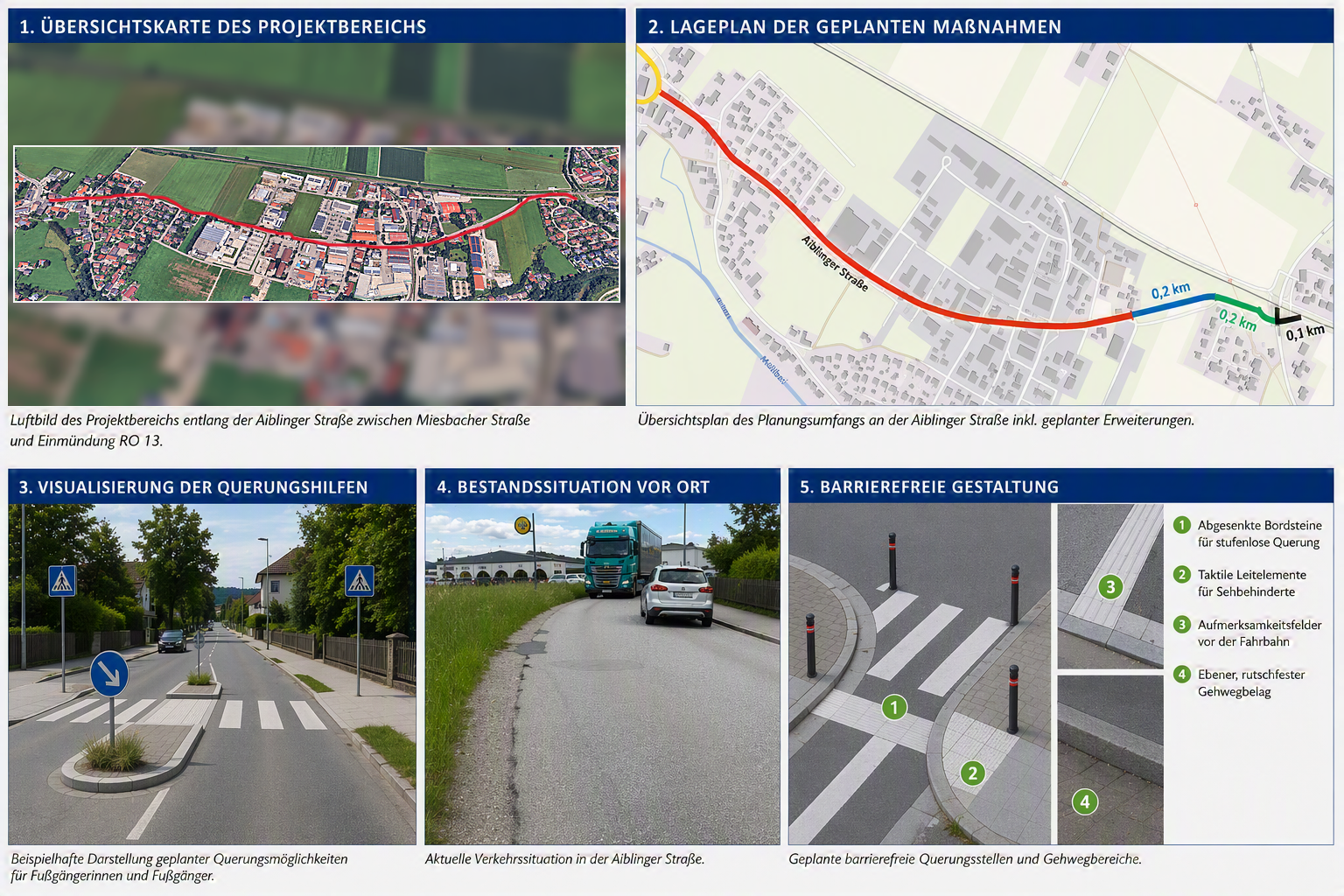

Visualisierung Aiblinger Straße neu

Bürgerinformation und Beteiligung

Die Gemeinde legt großen Wert auf eine transparente Information der Bürgerinnen und Bürger.

Bereits im bisherigen Projektverlauf fanden Informationsveranstaltungen und Gespräche mit Anliegern statt. Auch im weiteren Verfahren sollen Betroffene und Interessierte weiterhin informiert werden.

Anregungen, Hinweise und Fragen können jederzeit an die Gemeindeverwaltung gerichtet werden.

Ansprechpartner

Gemeinde Feldkirchen-Westerham

Abteilung Bauverwaltung

Adresse:
Ollinger Str. 10
83620 Feldkirchen-Westerham

Telefon:
08063 / 9703-0

E-Mail:
gemeinde@feldkirchen-westerham.de

Hinweis zum Projektstand

Alle dargestellten Inhalte geben den aktuellen Planungsstand wieder. Änderungen im weiteren Verfahren sind möglich und werden auf dieser Seite fortlaufend aktualisiert.

Gemeinde Feldkirchen-Westerham

Ollinger Str. 10 | 83620 Feldkirchen-Westerham
08063 / 9703-0 | 08063 / 9703-198 | E-Mail schreiben
Hilfe | Impressum | Datenschutzerklärung | Barrierefreiheit | Karriere

Sorry, this website uses features that your browser doesn’t support. Upgrade to a newer version of Firefox, Chrome, Safari, or Edge and you’ll be all set.
